祝賀華電國際鄒縣電廠三期供水管道內襯改造順利完工 (圖)
2017-04-28 10:45:11 點擊:
祝賀華電國際鄒縣電廠三期供水管道內襯改造順利完工
4月15日,華電國際集團鄒縣電廠內襯項目,經過48個小時試運行的三期供水甲管郭里段改造處無一滲漏,繼湖心甲管、湖心乙管之后第三次實現三期水源地管道加內襯改造后通水一次成功,宣告歷時135天披星戴月、餐風沐雨施工的該段工程順利完成。這預示著我公司承建的三期供水管道內襯改造工程2016年工作量順利完工,為鄒縣電廠三、四期發電機組迎峰度夏提供了有力保障。2017年及后續年度工程,我們將按業主停水計劃,精心準備實施。

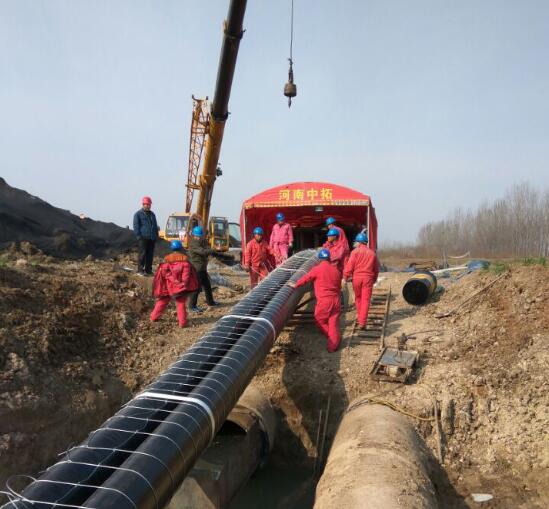

施工現場

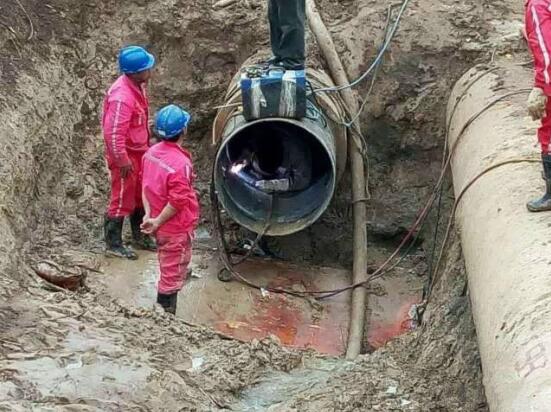

泥濘現場施工
水中作業

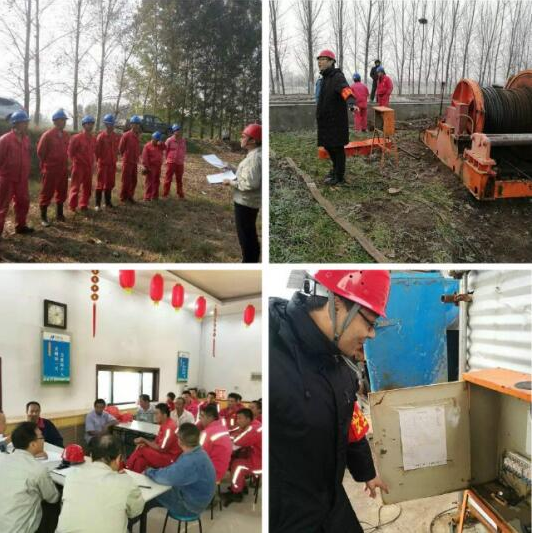

統籌協調會
現場質量監管
現場強化管理
接下來,我們將總結前期工程的經驗,吸取施工過程中的教訓,繼續發揚敢打敢拼、樂于奉獻的作風,全力爭取將剩余工程早日完工。
鄒縣電廠三期供水管道內襯改造工程包括三期水源地凈化站至廠區甲乙供水管道雙管共約70km、深井泵房至凈化站單管約11km、湖心泵房至凈化站甲乙供水管道雙線約5km的近90km管道加內襯工作。這項重大技改工程自2016年開始實施,計劃分六年時間完成。
從2016年3月份我公司進場到目前已完成兩條湖心管道、供水管道郭里段共約15km的管道內襯工作。
